「ベランダの床が色あせて黒ずんできたが、そろそろ防水工事をやり直すべきサインだろうか?」
「マンションのベランダ防水工事は、完了までに何日くらいかかるのか知りたい…」
「工事中に入居者の部屋の中を通る必要があるのか、洗濯物が干せない期間はどれくらいなのか心配だ…」
川崎市や横浜市で賃貸マンションや一棟アパートを経営されるオーナー様、あるいは分譲マンションの管理組合役員様にとって、大規模修繕工事の中でも入居者様・居住者様とのコミュニケーションが最も重要になるのが「ベランダ・バルコニーの防水工事」です。
屋上とは異なり、ベランダは各住戸の専有部分に直結した「専用使用権のある共用部分」です。そのため、工事期間中は「作業員がベランダに出入りする」「洗濯物を外に干せなくなる」「エアコン室外機の移動が必要になる」といった生活上の制限が必ず生じます。
結論から申し上げますと、ベランダ防水工事は、ひび割れや水たまりなどの初期症状を見逃さずに適切なタイミングで実施すること、そして入居者様へ丁寧な事前告知を行って生活制限への協力を得ることが工事成功の最大の鍵となります。
防水層の劣化を放置して階下のベランダ天井や室内に雨漏りが発生してしまうと、入居者様の私物損害や深刻なクレームに発展し、修繕費用も跳ね上がってしまいます。
本記事では、川崎市・横浜市を中心に20年以上にわたり、戸建てからアパート・マンションまで累計4,000件を超える豊富な施工実績を持つ「アパマン修繕プロ(株式会社池田塗装)」が、見逃してはならないベランダ防水の劣化サインから、標準的な工事の流れと工期、住戸内立ち入りの有無、そして洗濯物干し制限を最小限に抑えて入居者クレームを防ぐ実践的なノウハウまで分かりやすく解説します。
【この記事でわかること】
- 放置すると雨漏りにつながる、ベランダ床面の危険な劣化症状と見極め方
- 高圧洗浄から下地補修、ウレタン塗布、完了までの標準的な工期スケジュール
- 入居者の室内立ち入りが必要となる具体的なケースと足場からの出入り動線
- 洗濯物干し制限やエアコン室外機養生で居住者トラブルを防ぐ事前対策
- 下請けへの丸投げを完全排除し、専属職人が丁寧なマナーで施工するアパマン修繕プロの強み
ベランダだけでなく、屋上や外壁目地を含めたマンション全体の防水改修費用や、雨漏りを未然に防ぐ総合的な大規模修繕計画について網羅的に解説した親記事です。建物全体の防水リノベーションをご検討中のオーナー様・管理組合様はぜひご参照ください。
⇒ 【川崎市】マンション大規模修繕の防水工事総まとめ!屋上・ベランダ・外壁の雨漏りを防ぐ費用と工法

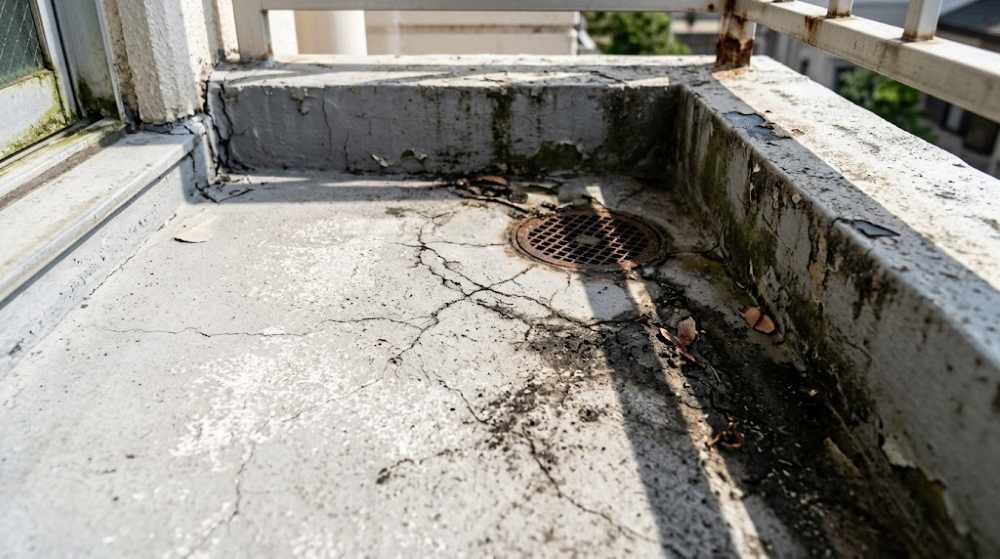

マンションのベランダ・バルコニー防水で見逃せない劣化症状とは?

「まだ水漏れしていないから大丈夫」と思っていても、ベランダの床面は日々の紫外線や風雨、エアコン室外機の排水によって確実に傷んでいます。目に見える危険信号を早期に発見することが重要です。
【このパートでわかること】
- 表面の変色・粉ふき(チョーキング)から塗膜のひび割れに至る劣化の進行段階
- 雨上がりに水が引かない水たまりや床面のブカブカとした浮きのリスク
- 排水口(ドレン)周辺のサビ汁や階下天井への雨染みが示す危険信号
表面の色あせ・チョーキングからひび割れ・剥がれへの劣化段階
ベランダ防水の耐用年数は、一般的な工法(ウレタン塗膜防水やFRP防水など)において「約10年〜12年前後」が市場の一般的な目安とされています。
劣化は以下のような段階を経て徐々に進行していきます。
- 初期段階(経過年数:約5年〜7年):表面のトップコートが紫外線で劣化し、光沢がなくなって色あせたり、手で触ると白い粉が付く「チョーキング現象」が起こります。この段階であれば、保護トップコートの塗り替えだけで防水層の寿命を延ばすことが可能です。
- 中期段階(経過年数:約8年〜10年):トップコートが摩耗して防水層本体が露出し、細かなひび割れ(ヘアラインクラック)や、下地からの密着不良による「部分的な浮き・膨れ」が発生し始めます。
- 末期段階(経過年数:10年以上):防水層が大きく裂けたり、めくれたりして下地のコンクリートが露出します。雨水が内部へ直接染み込み、いつ階下に漏水してもおかしくない危機的な状態です。
雨水が滞留する水たまりやドレン廻りのサビ汁が示す危険信号
雨が止んで半日以上経過してもベランダの床面に水が引かず、水たまりが残り続ける場合は注意が必要です。
下地コンクリートの歪みや水勾配(排水口へ流れる傾斜)の狂いが生じている証拠であり、水が溜まり続ける場所から防水層が急速に加水分解(劣化)してしまいます。
また、排水口(ドレン)の金属部分が錆びて赤茶色のサビ汁が流れていたり、ドレン廻りのシーリングが切れて隙間ができていたりする場合、水は排水管を通らずにコンクリート内部へと侵入します。ベランダの真下にあたる階下の天井や外壁を見上げた際に、黒ずんだ雨染みや白い粉(エフロレッセンス)が垂れているのを発見した場合は、すでに内部漏水が始まっているため一刻も早い補修が必要です。
ベランダ防水工事の工期は何日かかる?工事の流れとスケジュールは?

オーナー様や入居者様にとって最も関心が高いのが「工事は何日間かかるのか」という点です。ベランダ防水工事の標準的な工程と実質的な作業日数を把握しておきましょう。
【このパートでわかること】
- 下地清掃からトップコート仕上げに至る標準的な施工ステップ
- 1フロア・住戸あたりの実質作業日数と乾燥待ち時間
- 天候不良による順延リスクと全体工程の考え方
高圧洗浄からトップコート完了までの標準工程
マンションの大規模修繕におけるベランダ防水工事(一般的なウレタン塗膜防水・密着工法の場合)は、概ね以下のステップで進められます。
- 1日目:既存床の洗浄・下地処理
高圧洗浄機で長年の泥汚れやコケを洗い流し、脆弱な古い塗膜を削り落とす「ケレン作業」を行います。ひび割れがある場合はエポキシ樹脂やウレタンシーリングを充填して下地を平滑に整えます。 - 2日目:プライマー(接着下塗り材)塗布
下地コンクリートと新しく塗る防水材の密着性を高めるため、専用のプライマーをムラなく塗布します。 - 3日目:ウレタン防水材の1回目塗布(主材中塗り)
液状のウレタン樹脂を床面や立ち上がり部分に流し込み、コテやローラーで規定の厚みを確保しながら塗り広げます。 - 4日目:ウレタン防水材の2回目塗布(主材上塗り)
1回目の塗膜が硬化した後、さらに十分な防水膜厚を確保するために2層目のウレタン樹脂を重ね塗りします。 - 5日目:保護トップコート塗布・完了検査
ウレタン防水層を紫外線から保護するためのトップコートを塗布し、端部のシーリングやドレン廻りの取り合いをチェックして工事完了となります。
※上記の日数は一般的な目安です。建物の規模、戸数、施工面積、既存防水層の仕様により工期や手順は異なります。詳しくはアパマン修繕プロ(株式会社池田塗装)にお問い合わせください。
天候による順延と「実質立ち入り不可期間」
上記の通り、ベランダ1カ所あたりの作業工程そのものは約4日〜5日程度です。
しかし、ウレタン樹脂や塗料は水分を嫌うため、雨天の日は一切作業ができません。また、各工程の間には塗料を乾燥・硬化させるためのインターバル(養生時間)が絶対に必要となります。
そのため、途中で雨が降ったり湿度の高い日が続いたりすると、塗膜の硬化を待つために作業がストップし、当初の予定より工期が数日延びることがあります。入居者様へ案内する際は、予備日を含めた余裕のあるスケジュールを設定することがトラブル防止の鉄則です。
入居者からのクレームを防ぐ!住戸内立ち入りや洗濯物制限への対策は?

ベランダ防水工事において最もクレームが発生しやすいのが「作業員が部屋の中を通るのか?」「洗濯物がいつ干せるのか?」「エアコンは使えるのか?」という生活上の不便です。これらを最小限に抑える対策を整理します。
【このパートでわかること】
- 外部足場からの出入りと、室内立ち入りが必要となるケースの明確な基準
- 洗濯物干し制限(室内干し協力)の期間とエアコン室外機の養生対応
- 居住者の理解と協力を得るための事前告知チラシと工程周知の徹底
足場からの作業と室内立ち入りが必要になるケースの違い
大規模修繕工事期間中、建物の外周に「仮設足場」が架かっている場合、職人は原則として外部足場から直接各住戸のベランダに出入りして作業を行います。
そのため、工事期間中に職人が入居者様のお部屋(玄関やリビング)の中を通ることは基本的にありません。入居者様が工事のために在宅して立ち会う必要も原則として不要です。
ただし、以下のような特殊なケースでは、事前に入居者様と日程調整を行った上で室内を通路として利用させていただく場合があります。
- 1階部分のベランダや専用庭で、周囲が塀や防犯格子に囲まれていて外からの動線がない場合
- オートロックや防犯構造の都合上、外部足場からの出入りが物理的に制限されている区画
- 大型の不要残置物があり、室内を通らなければ搬出・撤去できない場合
室内立ち入りが必要となる可能性がある住戸には、施工会社が事前に個別訪問や個別案内を行い、住人様のプライバシーに最大限配慮した日程を設定します。
洗濯物干し制限とエアコン室外機の吊り上げ養生
ベランダ防水工事の期間中、入居者様に最もご不便をおかけするのが「洗濯物干し制限」です。
高圧洗浄の泥水飛散、プライマーやウレタン樹脂の臭気、塗料が乾いていない状態での歩行禁止などの理由から、施工中および乾燥中の約3日〜5日間はベランダに洗濯物や布団を干すことができません。この期間中は、浴室乾燥機や室内干しスタンドをご利用いただくようご協力をお願いすることになります。
また、ベランダに設置されている「エアコンの室外機」についても注意が必要です。室外機を置いたままでは下の床面を防水塗装できないため、職人が専用のワイヤーやリフト器具を使って室外機を一時的に宙に浮かせ、下部を塗り終えてから元に戻す「吊り上げ養生」を行うことがあります。
冷暖房自体は工事中も普段通り使用できる工法が一般的ですが、事前の丁寧な説明が不可欠です。
トラブルを未然に防ぐ事前告知チラシと工程管理
入居者様からの不満やクレームは、「突然ベランダに人が入ってきた」「今日洗濯物が干せないことを知らされていなかった」という情報不足から発生します。
トラブルを防ぐため、アパマン修繕プロでは以下の事前周知を徹底しています。
- 工事着工の2週間〜1ヶ月前に、全住戸へ「ベランダ防水工事のご案内(洗濯物制限の日程表・作業手順)」を個別配布・エントランス掲示。
- ベランダに置かれている私物(植木鉢、物干し竿、サンダル、ゴミ箱など)の室内への一時退避をお願いするチェックリストの配布。
- 天候不良で工程が順延した場合は、エントランス掲示板の「本日の作業予定マグネット看板」や個別連絡を通じて、洗濯物が干せる日を前日夕方までに迅速に更新案内。
川崎市のマンションでベランダ防水工事を円滑に進める職人直営店の強みとは?

共用廊下やベランダの工事は、入居者様のプライベート空間に極めて近い場所での作業となるため、職人の「マナー」や「配慮」がそのままオーナー様の信頼に直結します。
【このパートでわかること】
- 下請け丸投げを排除した自社専属職人による清潔感と丁寧な挨拶マナー
- 多摩川沿いの湿気や川崎特有の気候に合わせた厳格な乾燥・硬化時間管理
- 自社発行の保証書と1・3・5年定期点検による長期的なアフターフォロー体制
下請け任せにしない自社職人による徹底した現場マナーと声かけ
大手管理会社やリフォーム仲介業者に依頼した場合、実際の施工は末端の下請け・孫請け業者に丸投げされることが多く、現場管理者の目が届きにくい傾向があります。
職人の態度が悪かったり、くわえタバコや私語、養生の乱れがあったりすると、入居者様は強いストレスを感じ、オーナー様や管理会社へ激しい苦情が寄せられます。
アパマン修繕プロ(株式会社池田塗装)では、自社専属の熟練職人が直接現場に入ります。「ベランダに入る前の声かけ」「作業中の整理整頓と確実なサッシ養生」「毎日の清潔な作業着の着用」を徹底し、入居者様に安心していただける丁寧なマナーで施工いたします。
多摩川沿いの湿気や川崎特有の気候に合わせた確実な乾燥時間管理
川崎市の中原区、幸区、高津区、多摩区など、多摩川水系に近いエリアでは、年間を通じて湿度が高く、朝晩の冷え込みによる結露が発生しやすい環境です。
ウレタン樹脂を施工する際、下地コンクリートに微細な湿気が残っていたり、中塗り塗膜が十分に硬化していない段階で上塗りを急いだりすると、後から塗膜内部の水分が膨張してボコボコとした膨れや密着不良を起こしてしまいます。
アパマン修繕プロでは、決められた工期を焦って無理に施工を進めることはいたしません。川崎の気候を知り尽くした職人が、天候や湿度を正確に見極めながら十分な乾燥時間を厳守し、10年先まで剥がれない頑丈な防水層を形成します。
まとめ~川崎市でベランダ防水や大規模修繕のご相談ならアパマン修繕プロへ!
マンションのベランダ防水工事は、建物を雨漏りから守るための重要な防水改修であると同時に、入居者様の毎日の生活に直結するデリケートな工事です。
確実な防水性能を発揮させる技術力はもちろんのこと、「入居者様への細やかな事前案内」「洗濯物制限や室外機移動への配慮」「職人の清潔で誠実なマナー」が揃って初めて、ノークレームで満足度の高い工事が実現します。
私たち「アパマン修繕プロ(株式会社池田塗装)」は、川崎市・横浜市を中心とする神奈川エリアに密着し、20年以上にわたり、戸建てからアパート・マンションまで累計4,000件を超える豊富な施工実績を持つ塗装・防水の専門店です。
下請け業者への丸投げを一切行わず、自社専属の職人が責任を持って現場に入り、徹底した下地処理から丁寧なウレタン塗布、入居者様へのきめ細やかな配慮に至るまで、誠心誠意ご対応いたします。
もちろん、下請けへの丸投げによる余計な中間マージンをカットした安心の適正価格をご提案。
代表・池田の「自社保証の範囲内であればアフターフォローまで責任を持つ。それを行って初めて“保証”と呼べる」という確固たる信念のもと、施工箇所や工事仕様に応じた安心の自社保証制度を完備(屋上防水等の最長10年保証をはじめ、工事内容ごとに適正な保証書を発行)。引き渡し後も「1年目・3年目・5年目の定期点検」を徹底し、万が一の不具合にも迅速に駆けつけます。
ベランダだけでなく、屋上や外壁目地を含めたマンション全体の防水改修費用や、雨漏りを未然に防ぐ総合的な大規模修繕計画について網羅的に解説した親記事です。建物全体の防水リノベーションをご検討中のオーナー様・管理組合様はぜひご参照ください。
⇒ 【川崎市】マンション大規模修繕の防水工事総まとめ!屋上・ベランダ・外壁の雨漏りを防ぐ費用と工法
「ベランダの床に水たまりやひび割れが出てきて、雨漏りしないか心配だ…」
「入居者への案内や洗濯物干し制限をスムーズに進めてくれる業者を探している…」
「他社から大規模修繕の見積もりを取ったが、ベランダ防水の項目が妥当か確認したい…」
どのようなお悩みでも、どうぞお気軽にご相談ください。川崎市宮前区南野川にある私たちの「大規模修繕専門ショールーム」へお越しいただくか、代表の池田自らが現地を訪れ、床面やドレンの状態を精密に調査する「無料建物診断」をご活用ください。
入居者様の快適な暮らしを守り、大切な資産価値を長持ちさせる安心のマンション経営を、確かな職人技術と誠意をもってお手伝いいたします。
